102年執行進度

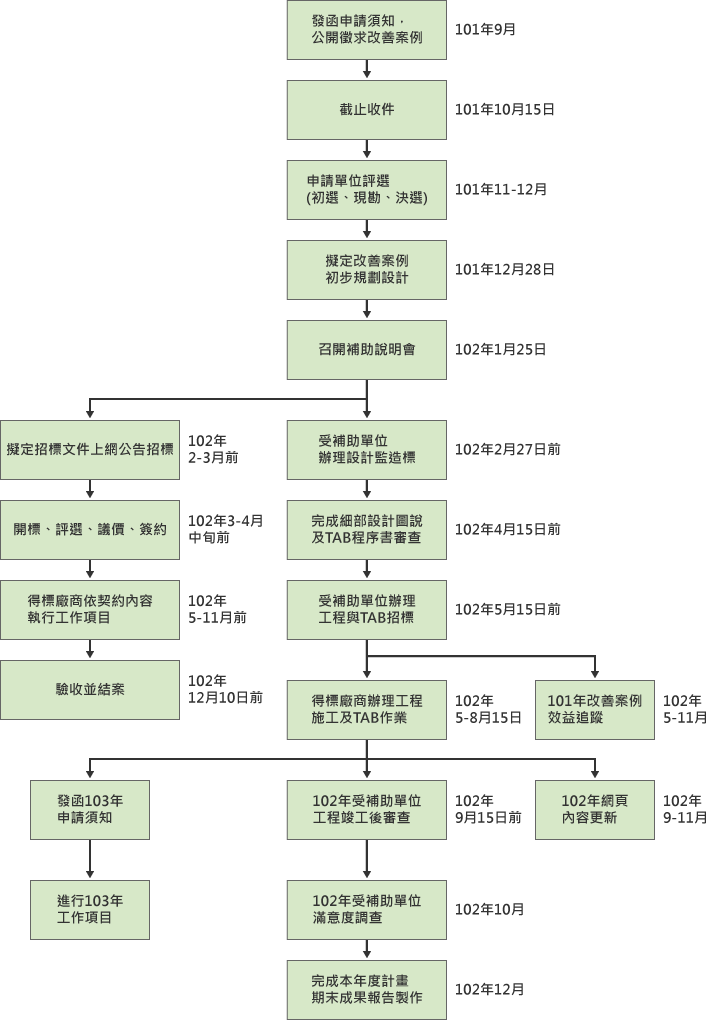

計畫執行流程圖
計畫執行進度表
| 年 |
101 |
102 |
| 進度 \ 月份 |
9 |
10 |
11 |
12 |
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
10 |
11 |
12 |
- 發函各機關收理申請與收件截止
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
- 書面審查及召開初審會議
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
- 初選單位現地勘查
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
- 召開決選會議,決定改善順序,並規劃初步改善準則
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
- 受補助單位名單報請內政部核定
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
- 召開補助說明會
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
- 受補助單位完成設計監造發包
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
- 完成細部設計圖說審查及TAB程序書審查
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
- 受補助單位完成工程及TAB標發包
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
- 工程及TAB施作、完工、驗收
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
- 辦理103年度補助改善計畫發函收理各機關申請
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
- 辦理103年度補助改善計畫申請單位書面審查及召開初選會議
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
- 辦理103年度補助改善計畫初選入選單位現地勘查
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
- 召開103年度補助改善計畫受補助單位決選會議
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
- 102年度改善案件成效分析
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
- 完成102年度計畫成果報告書
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
| 預定進度(累積數) |
─ |
7% |
15% |
22% |
29% |
36% |
43% |
50% |
58% |
71% |
84% |
97% |
100% |
說明:
- 工作項目請視計畫性質及需要自行訂定,預定研究進度以粗線表示其起訖日期。
- 預定研究進度百分比一欄,係為配合追蹤考核作業所設計。請以每一小格粗組線為一分,統計求得本計畫之總分,再將各月份工作項目之累積得分(與之前各月加總)除以總分,即為各月份之預定進度。
- 科技計畫請註明查核點,作為每一季所預定完成工作項目之查核依據。
|
|
